電気の引込み申請ガイド:新設・増設の手順と1需要場所1契約の原則 電気を新たに引く「新設」や容量を増やす「増設」には、送配電事業者への申請が必要です。基本ルールは**「1需要場所・1引込・1計量・1契約」。これは安全確保と設備集約のためですが、現代では二世帯住宅やEV充電設備、太陽光発電などの普及に伴い、条件次第で別系統や複数契約が認められる「特例」**も存在します。 申請は資格を持つ**「登録電気工事業者」**のみが行えるため、ハウスメーカーや地域の電気工事店への依頼が必須です。費用や期間を考慮し、余裕を持ってプロに相談しましょう。
電気の引込み申請ガイド|新設・増設の手順と1需要場所1契約の原則・特例を徹底解説
私たちの暮らしやビジネスに欠かせない「電気」。スイッチを押せば当たり前のように点灯し、コンセントを差せば家電が動きますが、その電気が建物の外にある電線からどのように引き込まれ、どのようなルールで管理されているかをご存知でしょうか。
家を新しく建てる時や、大型のエアコンや電気自動車(EV)用充電器を導入して電気の容量を増やしたい時、避けて通れないのが「引込み申請」です。
本稿では、電気の引込みに関する基本原則から、知っておくべき特例、そして申請を誰に頼めば良いのかまで、初心者の方にも分かりやすく徹底解説します。
1. 電気の引込み申請とは?「新設」と「増設」の違い
まず、言葉の定義から整理しましょう。
新設(しんせつ): 更地に家を建てる際や、これまで電気が通っていなかった場所に新しく電気を通す場合を指します。電柱から新しい電線を建物へ引き込み、電気メーター(計器)を設置する工事が伴います。
増設(ぞうせつ): 既に電気を使っている場所で、契約容量(アンペア数やキロワット数)を増やす場合を指します。例えば、「IHクッキングヒーターを導入した」「二世帯住宅にリフォームして電力消費量が増えた」といった際、現在の設備では容量不足になるため、引込線や分電盤の改修が必要になります。
どちらの場合も、勝手に電線をいじることはできません。一般送配電事業者(東京電力パワーグリッドや関西電力送配電など)への公式な申請が必要となります。
2. 知っておきたい「1需要場所・1引込・1計量・1契約」の原則
日本の電力供給制度には、効率的かつ安全に電気を届けるための鉄則があります。それが「1需要場所・1引込・1計量・1契約」の原則です。
1需要場所(いちじゅようばしょ)

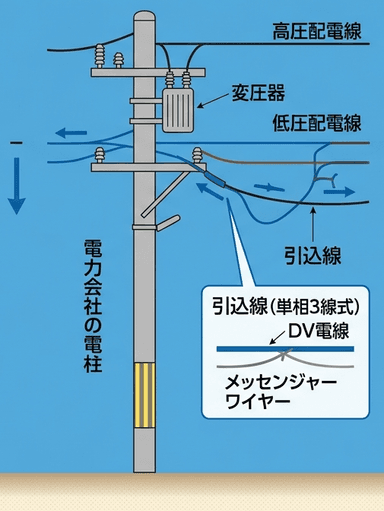

「需要場所」とは、電気を使用する場所の単位です。基本的には「1つの敷地」または「1つの建物」を指します。例えば、1つの家であれば、その敷地全体が1つの需要場所となります。1引込(いちひきこみ)
1つの需要場所に対して、電柱からの引込線は原則1本だけにするというルールです。なぜ1本なのか?それは、複数の場所から電気が入り込むと、火災や停電時の遮断が複雑になり、保守点検や災害時の安全確保が困難になるためです。1計量(いちけいりょう)
1つの引込線に対して、使用量を測るメーターは1つにするという原則です。1契約(いちけいやく)
1つのメーターに対して、電力会社との契約は1契約とするのが基本です。
なぜこの原則があるのか? 最大の理由は「設備の重複を防ぎ、コストを抑えるため」と「事故防止」です。もし1つの家に何本も電線が引き込まれていたら、街中が電線だらけになり、メンテナンスも非常に煩雑になってしまいます。
3. 時代の変化に伴う「原則の例外(特例)」
しかし、最近ではライフスタイルの多様化や建物の大型化により、この原則だけでは対応できないケースが増えています。そのため、一定の条件を満たせば認められる「特例」が存在します。
特例A:二世帯住宅での複数契約
完全に分離された二世帯住宅(玄関も中の中も行き来できない構造など)の場合、それぞれの世帯で別々に電気代を支払いたいというニーズがあります。この場合、構造上の独立性が認められれば、1つの敷地内に2つのメーターを設置し、2契約を結ぶことが可能な場合があります。特例B:電気自動車(EV)用充電設備
近年増えているのが、自宅の契約とは別に「EV専用の契約」を結びたいというケースです。特に集合住宅や特定の事業所では、既存の電力系統に負荷をかけすぎないよう、別系統での引込みが認められることがあります。特例C:高圧受電と低圧受電の混在
工場や大きなビルなど、メインは「高圧(6600V)」で受電している場所で、敷地の隅にある守衛室や看板だけを「低圧(100V/200V)」で別引き込みする場合などが該当します。特例D:太陽光発電(売電)
太陽光発電を設置し、発電した電気を売る(売電する)場合、消費用のメーターとは別に、売電量を測るための計器や、それに伴う特例的な契約形態が発生します。
4. 引込み申請の流れと「誰に頼むべきか」
ここが最も重要なポイントです。「引込み申請」は、私たち一般の消費者が直接、東京電力などの送配電事業者の窓口に行って「電気をください」と言えば済むものではありません。
申請ができるのは「登録電気工事業者」だけ
電気の引込みには、必ず「内線工事(建物の中の配線)」が伴います。この工事は、感電や火災のリスクを伴う国家資格(電気工事士)が必要な作業です。 そのため、申請は「その物件の電気工事を担当する電気工事業者」が代行するのが一般的です。
具体的な依頼先
新築の場合: ハウスメーカーや建築・工務店を通じて、提携している電気工事業者が申請を行います。施主(あなた)が何かを申請する必要はありません。
リフォーム・増設の場合: 地域の電気工事店(いわゆる街の電気屋さん)に相談します。ただし、「家電販売のみ」のお店ではなく、「電気工事業」の登録をしているお店である必要があります。
中古物件の再開: 前の住人が退去して電気が止まっているだけなら、電力会社(小売電気事業者)への連絡だけで済みますが、設備が古くて交換が必要な場合は、やはり工事店への依頼が必要です。
申請から開通までのステップ
現地調査・設計: 工事業者が現在の設備を確認し、どれくらいの電気が必要か計算します。
書類作成・申請: 工事業者が図面を作成し、送配電事業者のシステムから申請を上げます。
承諾・工事費負担金の支払い: 送配電事業者が申請を審査します。電柱の補強などが必要な場合、「工事費負担金」という費用が発生することがあり、これを支払います。
内線工事: 建物の壁に引込金具を取り付けたり、分電盤を設置したりします。
外線工事(送配電事業者の作業): 電柱から建物まで電線を引っ張る作業です。これは送配電事業者が手配した作業員が行います。
送電開始: 全ての検査が完了し、電気が開通します。
5. 費用と期間についての注意点
費用について
工事業者に支払う費用: 書類作成代行手数料、内線工事費、分電盤交換代など。
送配電事業者に支払う費用: 工事費負担金。これは、付近の電柱にトランス(変圧器)を新設しなければならない場合などに発生し、数万円から、ケースによっては数十万円かかることもあります。
期間について
申請を出してから実際に電気が通るまで、通常でも2週間〜1ヶ月程度はかかります。 特に「付近の電柱に電線が来ていない」「道路を横断して線を引くために警察の許可が必要」といった特殊なケースでは、3ヶ月以上かかることもあるため、余裕を持ったスケジュール管理が不可欠です。
6. まとめ:スムーズな申請のために
「1需要場所・1引込・1計量・1契約」という原則は、一見不自由に見えるかもしれませんが、私たちの安全で安価な電気利用を支える重要な仕組みです。
もし、あなたが「今の家の電気容量を上げたい」「離れに新しく電気を引きたい」と考えたなら、まずは「信頼できる電気工事店」を見つけることが第一歩となります。
チェックリスト:
[ ] 現在の契約アンペア数と、不足していると感じる場面を確認する。
[ ] 敷地内に複数の建物があるか、特殊な使い方をしたいか整理する。
[ ] 「第一種/第二種電気工事士」の資格を持ち、各電力会社に「登録」されている業者に相談する。
電気は一度引いてしまえば長く使うインフラです。正しい知識を持って、適切なプロに依頼することで、快適で安全な電気ライフを手に入れましょう。
前田 恭宏
1級電気工事施工管理技士
