「キュービクル現地組み立て」の仕組みと注意点!
キュービクル「現地組み立て」のポイント 既設更新時、搬入口が狭く完成品が入らない場合の最終手段が**「現地組み立て(ノックダウン方式)」**です。 最大の特徴は、メーカー工場で一度完成させ検査・合格後、再度バラして搬入し、現地で再構築する点です。メーカーが組立まで責任を持つため、工数や人件費により費用は通常時の2〜3倍と高額になります。また、車両から設置場所までの運搬は「重量屋」の別工賃が必要です。 納期やスペース確保にも注意が必要なため、まずは搬入計画のプロである小川電機へご相談ください。
「キュービクル現地組み立て」の仕組みと注意点!
〜狭小地・地下・屋上での更新を成功させるための完全ガイド〜
1. なぜ「現地組み立て」が必要になるのか?
キュービクルの更新計画を立てる際、最も頭を悩ませる問題の一つが「搬入経路」です。
「既設を設置した時はクレーンが届いたけれど、今は隣にビルが建って入らない」「地下にある受変電室への入り口が狭すぎて、完成品が物理的に通らない」……。そんな絶望的な状況を打破する最終手段が、今回ご紹介する「現地組み立て(ノックダウン方式)」です。
通常、キュービクルはメーカーの工場で箱(筐体)の中にトランス、コンデンサ、ブレーカーなどを全て組み込み、配線まで完了させた「完成品」の状態で出荷されます。これをトラックで運び、クレーンやフォークリフトで据え付けるのが一般的です。
増築による通路の消失: 設置当時は空き地だった場所に建物が建ち、搬入路が人一人通れる幅しかなくなった。
地下受変電室: 階段やエレベーターしかなく、開口部がキュービクルの外形寸法より小さい。
屋上設置の制約: 道路交通事情により大型クレーンが配置できず、部材を小分けにして揚重するしかない。
このような場合、既設は解体して「バラ」で持ち出せますが、新設は「バラバラの状態で運び込み、現場で組み上げる」という特殊な手法が必要になります。

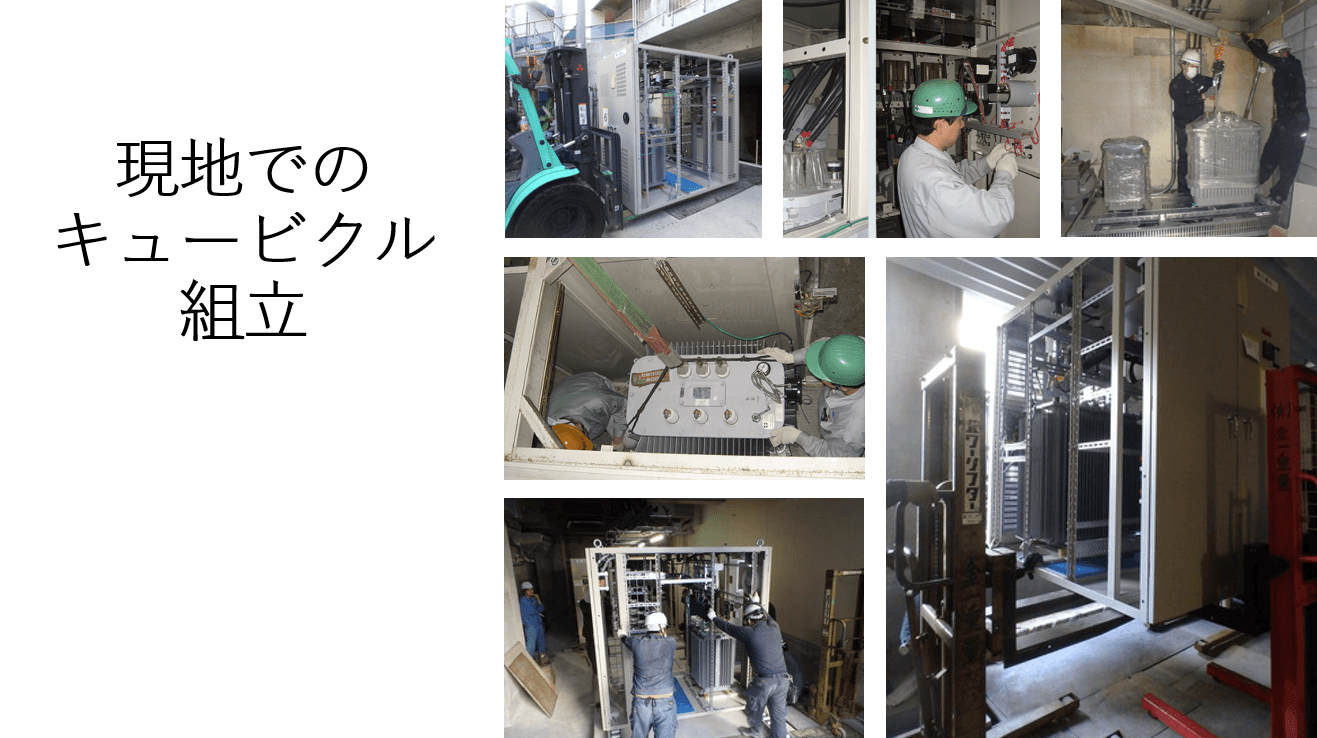

2. 「現地組み立て」の驚きの工程と品質管理
工場での「仮組み」と「工場検査」
まず、メーカーの工場で一度、完成品として完全に組み上げます。 ここで絶縁耐力試験や動作試験などの厳しい「工場検査」を行い、製品として合格であることを証明します。これがなければ、電力会社への申請や安全性の担保ができません。解体とナンバリング
検査合格後、現場へ搬入可能なサイズまで一度バラバラに解体します。この際、現場で迷わず再構築できるよう、部材の一つひとつに細かくナンバリングを施します。搬入と現場復元
バラバラになった部材(筐体のパネル、トランス本体、銅帯など)を現場へ運び込みます。その後、メーカーの熟練工が設計図通りに再度組み上げます。現地試験
組み上がった後、搬入・組立過程で不具合が生じていないか、再度現地で試験を行い、ようやく引き渡しとなります。
3. コストが「2〜3倍」に跳ね上がる理由
現地組み立ての費用は通常工事の2〜3倍、場合によってはそれ以上になることもあります。これには明確な理由があります。
工数の重複: 「一度作って、壊して、また作る」という工程を踏むため、実質的に2回以上組み立てている計算になります。
人件費の高騰: 現場で組み立てを行うのは、工場ラインの作業員ではなく、高度な技術を持つメーカーの専門技術者です。出張費や拘束時間が大きく加算されます。
試験費用の二重発生: 工場と現場、両方で厳格な試験を行うための機材・人員コストがかかります。
4. 見落としがちな盲点:「重量屋さん」の役割
「メーカーが現地で組み立てる=メーカーが全部運んでくれる」わけではありません。
通常、メーカーの責任範囲は「指定された据付場所において、届いている部材を組み上げること」です。トラックから荷を下ろし、迷路のような搬入経路を通って、地下や屋上の設置場所まで「部材を運ぶ」作業は、専門の「重量屋さん(重量物搬入業者)」の仕事となります。
重量屋さんの工賃: 小分けになったとはいえ、トランスなどは数百kg〜数トンの重さがあります。これを狭い通路で手運びしたり、台車を工夫して運ぶため、特殊な技術と人員が必要です。
養生費用: 搬入路の壁や床を傷つけないための徹底した養生費用も、通常のクレーン吊り込みより高額になります。
結果として、「メーカーへの支払額」+「重量屋さんへの工賃」が合算され、総工費をさらに押し上げることになります。
5. その他の重要な注意点
納期に余裕を持つこと
工程が複雑なため、標準製品に比べて納期が大幅に長くなります(数ヶ月〜半年以上の余裕が必要な場合もあります)。「壊れてから考える」では間に合いません。作業スペースの確保
現場で組み立てるには、キュービクル本体の設置スペースだけでなく、部材を広げておくための「仮置きスペース」が必要です。狭い現場では、このスペース確保が最大の課題になることもあります。作業環境の整備(換気・照明)
地下室などでの作業の場合、組み立て時の火気使用(溶接等、場合による)や、長時間の作業に耐えうる換気・照明設備が必要です。
6. まとめ:小川電機からのアドバイス
「現地組み立て」は、確かにコストも時間もかかります。しかし、「建物を取り壊さずに受電容量を確保できる」という点では、他に代えがたい究極の解決策です。
まずは、本当に現地組み立てしか方法がないのか、それとも「薄型キュービクル」への変更や、別の搬入路の開拓で対応できるのか、プロの目で診断することが重要です。
「入り口が狭くて、更新を諦めていた……」 そんなお悩みをお持ちの方は、ぜひ一度ご相談ください。1級電気工事施工管理技士の資格を持つ担当・前田が、現地調査からメーカー交渉、重量屋さんの手配まで、最適なプランをご提案いたします。
