工場の移転時にキュービクルを移設しますか?新設しますか?知っておきたい判断基準とコストの盲点

工場の移転時にキュービクルを移設しますか?新設しますか?知っておきたい判断基準とコストの盲点

2026年5月27日

工場の移転時にキュービクルを「移設」するか「新設」するかは、設置年数と現場状況が判断基準です。 5年前後:劣化が少なくコストを抑えられるため「移設」が推奨。 15年以上:寿命や省エネ性を考慮し「新設」が確実。 6年〜14年:移設総費用と新設費用の対比に加え、新工場の電気容量、搬入経路、操業停止期間の許容度、PCB含有の有無を総合的に評価して判断します。 最適な選択には、プロによる事前診断と将来の事業計画を見据えた投資回収の検討が不可欠です。

工場の移転時にキュービクルを移設しますか?新設しますか?
知っておきたい判断基準とコストの盲点

工場の移転を検討する際、経営者様や設備担当者様を最も悩ませる問題の一つが「高圧受電設備(キュービクル)をどうするか」という選択です。

「現在の工場の駐車場が手狭になったため、近隣の広い敷地へ移転する」というケースはよくあります。移動距離が短いと、「今のキュービクルをそのままトラックで運んで使えば安上がりではないか」と考えがちです。しかし、キュービクルは単なる「鉄の箱」ではなく、精密な電気機器の集合体です。

移設(既存のものを流用)するか、新設(新しく買い直す)するか。この判断を誤ると、移転後に思わぬ追加費用が発生したり、工場の操業開始が大幅に遅れたりするリスクがあります。

本コラムでは、設置年数に応じた基本的な判断基準をはじめ、コスト比較のポイント、さらには見落としがちな「寿命や費用以外の判断要因」をプロの視点から詳しく解説します。

1. 【基本】設置年数から見る一次判断の目安

キュービクルを移設すべきか新設すべきか、最初の大きな目安となるのが「現在のキュービクルを設置してから何年が経過しているか」という物理的な寿命(耐用年数)です。一般的なキュービクルの法定耐用年数は15年、税法上の減価償却資産としては異なりますが、実質的な機器の寿命(更新推奨時期)は20年〜25年と言われています。

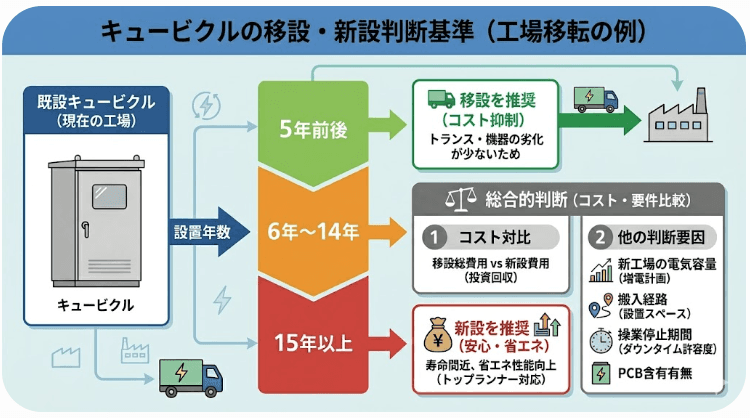

これを踏まえ、経過年数ごとに以下のような判断基準が成り立ちます。

  • 設置後「5年前後」の場合:【移設】を強く推奨
    設置してまだ5年程度であれば、内部のトランス(変圧器)や遮断器などの主要機器は新品に近い状態です。劣化もほとんど進んでおらず、今後も長期にわたって安定稼働が見込めます。この場合は、新設するよりも現在のキュービクルを移設する方が、トータルコストを大幅に抑えられるため圧倒的にお得です。

  • 設置後「15年以上」の場合:【新設】を強く推奨
    設置から15年以上が経過している場合、外箱のサビや劣化だけでなく、内部機器がまもなく寿命を迎えます。仮に移設費用をかけて新しい工場に運んだとしても、数年後に「トランスが壊れた」「コンデンサから油漏れが起きた」といったトラブルが発生し、結局バラバラに機器を交換する羽目になります。
    また、省エネ性能が低いため新しい省エネ型のキュービクルに新設した方が、移転後の電気代(ランニングコスト)を削減できるというメリットもあります。そのため、15年以上経過している場合は迷わず新設を選ぶべきです。

2. 悩ましい「6年〜14年」のグレーゾーン:コスト対比の考え方

設置から「6年〜14年」という中間期にある場合、まだ使えるものの、数年後には一部の消耗品や機器の交換時期がやってくるという非常に絶妙なタイミングです。この期間は「移設にかかる総工事費用」と「新設にかかる総費用」の対比、そして「あと何年使うか」という投資回収シミュレーションで判断することになります。

移設と新設の費用内訳を比較する

項目

移設の場合(既存流用)

新設の場合(新規購入)

機器本体代

0円(既存のものをそのまま使用)

数百万円〜(容量による)

撤去・運搬・据付

旧工場からの遮断・撤去・運搬費用が必要

新工場の据付費用のみ(旧工場は別途処分)

事前点検・整備

必須(内部機器の劣化診断・清掃・試験)

不要(メーカー保証付きの新品)

電力会社申請

必要(移設に伴う再申請)

必要(新規受電申請)

注目すべきは、移設時に発生する「事前点検・整備・試験費用」です。キュービクルを停止・輸送・再設置する工事にはリスクが伴うため、移設前後に絶縁耐力試験やリレー試験など厳密な検査が必要。検査で劣化が見つかれば、移設と同時に内部部品の交換費用も上乗せされます。

判断の分岐点

  • 「移設総費用(撤去+運搬+点検+部品交換+据付)」<「新設総費用(本体代+据付)」
    かつ、あと10年以上操業予定なら移設メリットがあります。

  • 移設費用に部品交換代などを足した金額が、新品導入費用の7割〜8割に迫るようであれば「新設」を選ぶのが賢明です。

3. 年数や費用だけで決めてはダメ!見落としがちな「4つの判断要因」

経過年数や工事見積もりだけで判断すると後悔しがち。以下の4つの重要要因も必ず検討してください。

  1. 新旧工場での「電力容量(契約電力)」の変化
    新しい機械の導入や生産ライン増設など電力容量が増えるなら、キュービクル容量が足りなくなる可能性。容量変更が必要なら新設が無難です。

  2. 移設先(新工場)の「設置スペースと搬入経路」
    搬入・設置場所の物理条件、道路幅、クレーン搬入の可否などにより、移設が難しい場合も。新設なら分割型など対応可能です。

  3. 工場の「操業停止期間(ダウンタイム)」の許容度
    移設すると電気供給停止〜再稼働まで数日〜1週間以上のダウンタイムが発生。新設なら停止期間を最小化可。1日も止めたくないなら新設一択。

  4. PCB(ポリ塩化ビフェニル)含有の有無
    古いキュービクルにはPCB含有の可能性。法律で移設禁止、必ず事前に確認し、含有なら新設+廃棄処理が必要。

4. まとめ:最適な選択をするために

キュービクルの移設・新設判断は「もったいないから使う」では決められません。

  • 5年未満なら「移設」第一候補。

  • 15年以上なら「新設」で安全・省エネ。

  • 6年〜14年は将来計画・搬入性・ダウンタイム等を総合的に考え、プロの見積比較で最適判断を。

まずは信頼できる電気工事専門業者に、現物のアセスメント(状態診断)を依頼しましょう。
