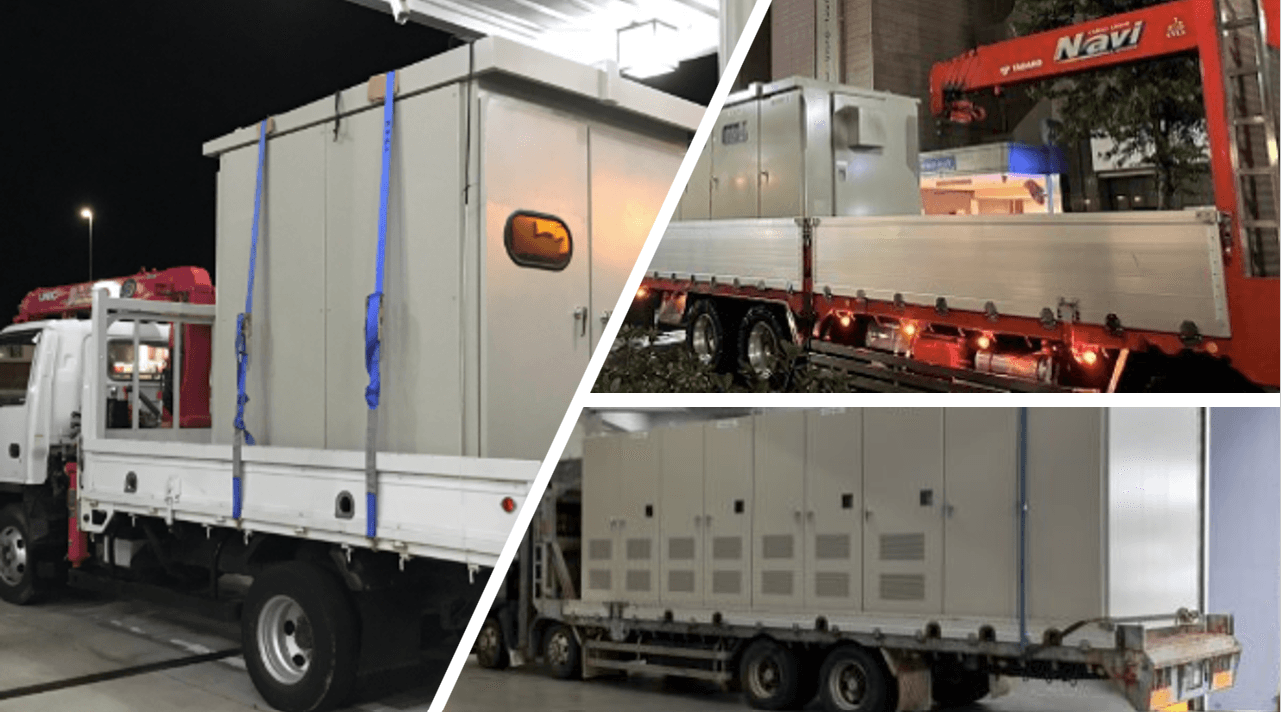

キュービクル搬入・運搬の極意:現場を止めないための鉄壁の計画術
キュービクルの搬入・運搬には、綿密な事前計画が不可欠です。まず、本州や離島など地理的条件による輸送ルートと費用の変動を把握し、フェリー手配や天候リスクを考慮します。現場では、道路規制(特殊車両通行許可や時間帯制限)の確認や、重量に合わせた車両選定(平車かユニック車か)が重要です。さらに、クレーンの設置スペースや電線などの障害物、路面強度といった現地の物理的制約を精査しなければなりません。これら「運ぶためのエンジニアリング」を徹底することが、コスト超過や工期遅延を防ぐ鍵となります。
キュービクル搬入・運搬の極意:現場を止めないための鉄壁の計画術
受変電設備の要である「キュービクル」。その導入において、設計やスペック選定と同じくらい、あるいはそれ以上に現場担当者を悩ませるのが**「搬入・運搬」**のプロセスです。
「モノは発注した、あとは届くのを待つだけ」――もしそう考えているなら、それは大きな落とし穴かもしれません。キュービクルは精密機器でありながら、数トンに及ぶ「重量物」です。搬入ルートのたった一つの確認漏れが、数十万円の追加コストや、最悪の場合「現場にたどり着けない」という致命的なトラブルを招きます。
本コラムでは、キュービクル搬入を円滑に進めるために欠かせないチェックポイントを、地理的要因から現地の物理的制約まで徹底解説します。
1. 「地理的条件」の罠:本州・北海道・沖縄・離島の壁
運搬費用を算出する際、まず最初に確認すべきは**「陸路の連続性」**です。
本州・四国・九州(陸路あり):
基本的にはトラックのチャーター便で完結します。距離に応じた運賃設定となりますが、渋滞リスクや時間指定の可否が主な検討事項です。
北海道・沖縄・離島(海路・空路):
ここで一気にハードルが上がります。フェリー(航路)を利用する場合、車両ごと乗船させるのか、コンテナに積み替えるのか、あるいはシャーシのみを切り離して航送するのかによって費用が激変します。
港湾使用料と荷役費: 単純な走行距離だけでなく、港での積み下ろし作業、待機料金が発生します。
天候リスク: 海上輸送は時化(しけ)による欠航がつきものです。工期に余裕を持たせないと、クレーン車だけが現場で待機し、本体が届かないという悪夢が現実になります。
2. 「配車計画」の最適化:1台か、複数台か
キュービクルの規模(面数)によって、必要な車両台数は変わります。
1面ずつの搬入であれば小型車両で済みますが、大規模施設で10面を超えるような場合は、大型トラック複数台でのコンボイ輸送となります。ここで重要なのは、「現場に複数台を停めるスペースがあるか」、そして**「搬入の順番通りに車両を到着させられるか」**です。
現場のスペースが狭い場合、近くの広い場所を「待機所」として確保し、1台ずつ現場に呼び込むピストン輸送の計画が必要になります。この際、無線やガードマンによる誘導体制もコストに組み込まなければなりません。
3. 「道路規制」の事前調査:通行許可は取れているか
運搬車両がどれだけ高性能でも、法的な制限には勝てません。
特殊車両通行許可:
大型のキュービクルを積んだ車両が、幅員が狭い道路や橋梁を通る場合、道路管理者への申請が必要です。許可が下りるまで数週間かかることもあるため、直前の手配は不可能です。
高さ制限と重量制限:
古いトンネル、歩道橋、あるいは住宅街の電線。キュービクルは高さがあるため、これらに接触する恐れがないか、事前にルートを実走(ロケハン)して確認することが推奨されます。
時間規制:
スクールゾーンやオフィス街では、朝夕の通行禁止時間帯が設定されていることが多いです。現場到着時間を逆算する際、この規制を無視すると警察による取り締まりの対象となり、作業が中断します。
4. 「車両選定」の分かれ道:平車 vs ユニック車
荷台の形状と機能の選定は、現地の「荷降ろし環境」に依存します。
平車(ひらしゃ):
クレーン機能がない、フラットな荷台のトラックです。メリットは積載効率が良く、運賃が比較的抑えられること。ただし、現地に別途「ラフタークレーン(移動式クレーン)」を配車していることが前提となります。
ユニック車(クレーン付き車両):
自車にクレーンを装備しているため、1台で運搬から荷降ろしまで完結できます。
注意点: ユニック車のクレーンは、大型クレーンに比べて吊り上げ能力(定格荷重)に限界があります。キュービクルの重量が数トンに及ぶ場合、ユニック車ではパワー不足で吊り上げられないケースが多々あります。
5. 「現地荷降ろし」の物理的制約
いざ現場に到着しても、そこからが正念場です。
大型車両の据付スペース:
トラックとクレーン車を並列、あるいは縦列に配置できる広さがあるか。特にクレーンは「アウトリガー」と呼ばれる踏ん張り脚を大きく張り出す必要があるため、路肩の強度やマンホールの有無も確認が必要です。
搬入路の勾配と段差:
トラックが進入するスロープの傾斜が急すぎると、荷台の底を擦ったり、荷崩れのリスクが高まります。
上空の障害物:
クレーンのブーム(腕)を伸ばした際、街路樹や電線に干渉しないか。これを確認せずに作業を始めると、感電事故や停電を引き起こす恐れがあり、非常に危険です。
まとめ:失敗しないための「搬入前チェックリスト」
キュービクルの搬入は、単なる「配送」ではなく「エンジニアリング」の一部です。以下の表を参考に、計画に抜け漏れがないか確認してください。
確認項目 | 内容 |
輸送ルート | 離島・遠隔地の有無、フェリー予約の必要性 |
車両台数 | 複数台の場合の待機所と到着順序の管理 |
道路規制 | 特車申請、時間規制、高さ・重量制限の確認 |
車両種類 | 重量に応じた平車・ユニック車の選定 |
現場環境 | クレーン設置スペース、アウトリガーの張り出し可否 |
障害物 | 電線、街路樹、看板、路面のマンホール強度 |
結びに
「運搬費用が高い」と感じる場合、その裏にはこれら多くのリスクを回避するための複雑な手配が含まれています。逆に、安価すぎる見積もりは、これらの確認が疎かになっているサインかもしれません。
確実な搬入は、現場の安全と工期遵守の第一歩です。もし、「この現場の搬入路は少し特殊かもしれない」と不安を感じられたら、ぜひ一度プロの視点による現地調査をご検討ください。
前田 恭宏
前田です
